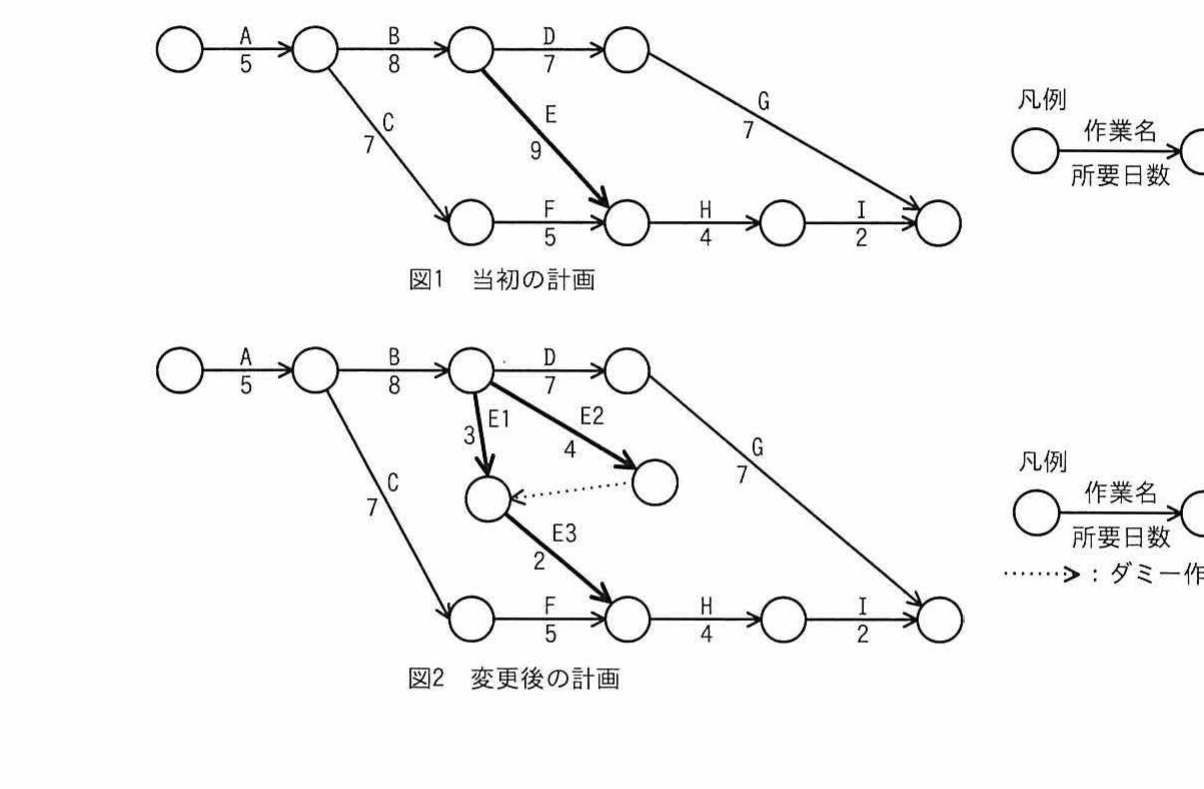

情報処理安全確保支援士試験 令和5年度秋期 午前Ⅰ 問19「プロジェクトのスケジュールを短縮したい。当初の計画は図 1 のとおりである。作業…」の正解と解説です。情報処理安全確保支援士試験の「アローダイアグラム」分野の過去問で、各選択肢の正誤も解説付きで確認できます。
ア. 1
アローダイアグラムでは、最も長い経路であるクリティカルパスの所要日数が全体工期を決める。作業Eを並列実行できるE1・E2・E3に分割すると、Eを含む経路の所要日数が短縮されるが、短縮幅は分割後の経路長と次に長い経路(新たなクリティカルパス)との差で決まる。本問では全体で1日の短縮にとどまりアが正しい。クリティカルパス以外をいくら縮めても全体工期は変わらないのが重要な考え方。
