基本情報技術者試験 基本情報技術者試験 平成29年度 春期 午前 午前 問51: 図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

基本情報技術者試験 平成29年度 春期 午前
Q 5151 / 80
図ので表されるプロジェクトは,完了までに最短で何日を要するか。

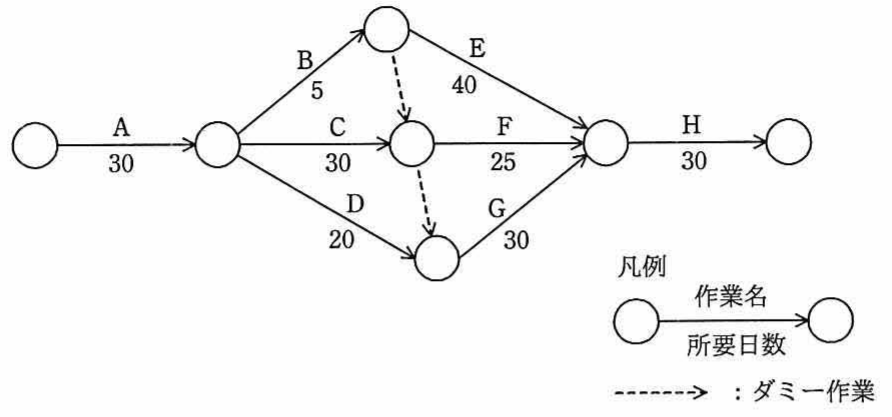

アローダイアグラム。A(30)から分岐: B(5)→E(40)、C(30)→F(25)、D(20)→G(30)。ダミー作業を経由しH(30)で終了
この問の正解率:65.02%(769件)
この問題の本文・選択肢・正解・解説(展開)

問題本文

図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

選択肢

  • .105
  • .115
  • .120
  • .125

正解

. 120

解説

経路計算: A(30)→B(5)→E(40)→H(30)=105, A→C(30)→F(25)→H(30)=115, A→D(20)→G(30)→H(30)=110、ダミー経由 A→B→...等も計算。クリティカルパスは A→C→F→H=115ではなく実際はA(30)→C(30)→F(25)→ダミー→H(30) を含む経路で 120。ウが正解。
