基本情報技術者試験 基本情報技術者試験 平成30年度 秋期 午前 午前 問52: 図のプロジェクトの日程計画において,プロジェクトの所要日数は何日か。

基本情報技術者試験 平成30年度 秋期 午前
Q 5252 / 80
図のプロジェクトの日程計画において,プロジェクトの所要日数は何日か。

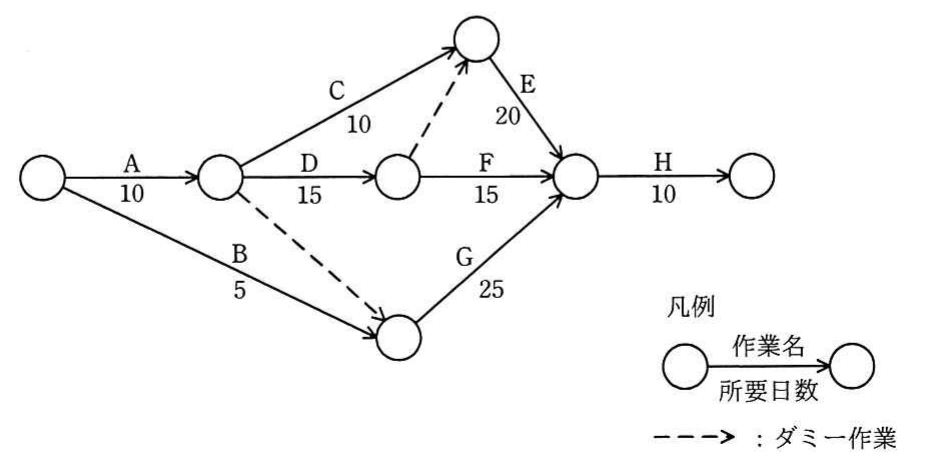

アローダイアグラム。A(10)→C(10)/D(15)/B(5)、C/D→E(20)・F(15)、Bダミー、最終H(10)、G(25)あり
この問の正解率:60.19%(2,105件)

解説

基本情報技術者試験 平成30年度 秋期 午前 問52「図のプロジェクトの日程計画において,プロジェクトの所要日数は何日か。…」の正解と解説です。基本情報技術者試験の「スケジュール管理」分野の過去問で、これまでの受験者の正答率は約60%です。

正解

. 55

正答率 60.2%(2,105人中 1,267人が正解)

問題の解説

クリティカルパスを求めるためにアローダイアグラム上の経路を辿ります。A(10) → D(15) → E(20) → H(10) = 55 日が最長経路で、プロジェクト所要日数は 55 日。エが正解です。

基本情報技術者試験 平成30年度 秋期 午前 の過去問一覧に戻る・問52
