基本情報技術者試験 基本情報技術者試験 令和6年度 科目A 公開問題 午前 問13: アローダイアグラムで表されるプロジェクトは,完了までに最少で何日を要するか。

基本情報技術者試験 令和6年度 科目A 公開問題
Q 1313 / 20
で表されるプロジェクトは,完了までに最少で何日を要するか。

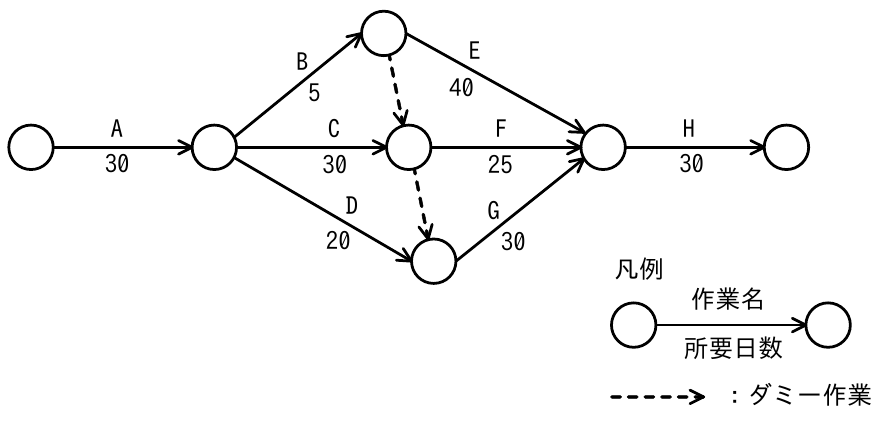

アローダイアグラム: A(30)→B(5)→E(40)、A→C(30)→F(25)、A→D(20)→G(30)、Bダミー、最終H(30)。点線:ダミー作業
この問の正解率:46.94%(1,225件)

解説

基本情報技術者試験 令和6年度 科目A 公開問題 問13「アローダイアグラムで表されるプロジェクトは,完了までに最少で何日を要するか。…」の正解と解説です。基本情報技術者試験の「スケジュール管理」分野の過去問で、これまでの受験者の正答率は約47%です。

正解

. 120

正答率 46.9%(1,225人中 575人が正解)

問題の解説

ダミー作業(点線)の向きを読み取ると、C終端から G 開始への下向きダミーが存在し、G は C 完了を待つ必要があります。各経路を計算すると、A(30)→B(5)→E(40)→H(30)=105、A(30)→C(30)→F(25)→H(30)=115、A(30)→C(30)→ダミー→G(30)→H(30)=120、A(30)→D(20)→G(30)→H(30)=110 となり、クリティカルパスは A→C→ダミー→G→H の 120 日。ウが正解です。

基本情報技術者試験 令和6年度 科目A 公開問題 の過去問一覧に戻る・問13
