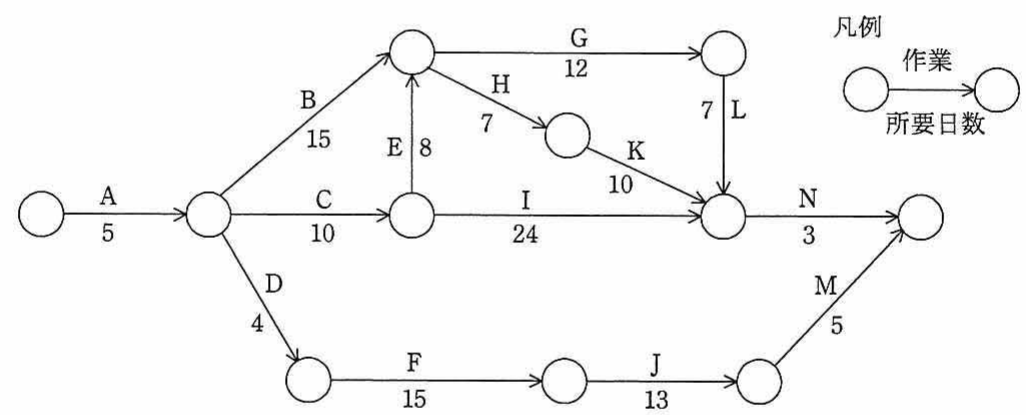

図に示すアローダイアグラムは,あるシステムの開発作業を表したものである。クリティカルパスはどれか。
ウ. A→C→E→G→L→N
各経路の所要日数: ア=5+15+12+7+3=42、イ=5+15+7+10+3=40、ウ=5+10+8+12+7+3=45、エ=5+10+24+3=42。最長=45日のウがクリティカルパス。
